Dobry montaż okien dachowych decyduje nie tylko o ilości światła na poddaszu, ale też o szczelności, komforcie cieplnym i tym, czy po pierwszej ulewie nie pojawią się poprawki. W praktyce liczy się nie sam zakup okna, lecz dopasowanie go do kąta dachu, rodzaju pokrycia, warstw izolacji i sposobu obróbki otworu. Poniżej pokazuję, jak podejść do tego rozsądnie: od wyboru modelu, przez kolejne etapy prac, po najczęstsze błędy i orientacyjne koszty.
Najważniejsze rzeczy do sprawdzenia przed startem
- Najpierw sprawdzam kąt połaci, rodzaj pokrycia i to, czy w otworze trzeba ciąć lub wzmacniać krokwie.
- Dobrze dobrane okna powinny dawać łącznie około 15-20% powierzchni podłogi, jeśli poddasze ma być naprawdę jasne.
- Przy wymianie jednego okna prace zwykle trwają około pół dnia, a przy większych zestawach nawet dwa dni.
- Najbardziej kosztują błędy w kołnierzu, izolacji wokół ramy i w połączeniu z membraną dachową.
- Jeśli dach ma skomplikowaną konstrukcję albo okno ma być sterowane elektrycznie, lepiej od razu wziąć ekipę z doświadczeniem.
Montaż okien dachowych bez niespodzianek
Na etapie planowania zawsze zaczynam od pytania, co naprawdę ma się zmienić na poddaszu. Jedno małe okno potrafi doświetlić korytarz lub łazienkę, ale w pokoju dziennym zwykle potrzebny jest już większy format albo zestaw dwóch okien, żeby światło rozkładało się równiej. W wielu systemach dopuszczalny jest montaż na dachach o nachyleniu od około 15 do 90 stopni, ale ja i tak sprawdzam konkretną kartę produktu, bo to właśnie detal systemu decyduje o bezpieczeństwie i szczelności.
Druga sprawa to konstrukcja dachu. Jeśli otwór wymaga ingerencji w krokwie, nie traktuję tego jak prostego „wycięcia i osadzenia ramy”, tylko jak małą zmianę konstrukcyjną. W praktyce oznacza to ocenę statyki, zaplanowanie wzmocnień i dopiero potem pracę dekarską. To właśnie na tym etapie wiele realizacji zyskuje albo przegrywa, zanim jeszcze pojawi się samo okno.
Warto też myśleć o efekcie końcowym, a nie tylko o samym produkcie. Dobrze zaplanowane okna mają nie tylko rozjaśniać wnętrze, ale też ułatwiać wietrzenie i nie tworzyć zimnych stref przy skosach. Dlatego w następnym kroku patrzę już na typ okna, sposób otwierania i jego dopasowanie do pomieszczenia.
Jak dobrać okno do połaci i pomieszczenia
Wybór nie sprowadza się do wymiaru. Dla jednego poddasza najlepsze będzie proste okno obrotowe, dla innego model uchylno-obrotowy, a w wyższych montażach albo tam, gdzie trudno sięgnąć do klamki, sens ma wersja elektryczna lub solarna. Przy ręcznej obsłudze dobrze sprawdza się montaż tak, aby klamka była na wysokości około 130-150 cm od podłogi, bo wtedy okno da się wygodnie otwierać bez wspinania się i bez siłowania z klamką.
| Typ okna | Kiedy ma sens | Co zyskujesz | Na co uważać |
|---|---|---|---|
| Obrotowe | Większość standardowych poddaszy | Prosta obsługa i zwykle niższy koszt | Trzeba dobrze dobrać wysokość montażu |
| Uchylno-obrotowe | Gdy zależy Ci na wygodniejszym otwieraniu i szerszym widoku | Większy komfort użytkowania | Zwykle droższe i bardziej wymagające przy dopasowaniu |
| Elektryczne lub solarne | Wysokie osadzenie, komfort, trudny dostęp | Obsługa bez wysiłku, często czujnik deszczu | Trzeba przewidzieć zasilanie lub panel oraz więcej osprzętu |
| Zestaw kilku okien | Duży pokój, ciemne poddasze, zależy Ci na równym doświetleniu | Więcej światła i lepszy efekt wizualny | Trzeba trzymać się zasad producenta przy łączeniu w pionie i poziomie |
Przy zestawach okien nie kombinuję „na oko”. W praktyce w poziomie łączy się zwykle okna o tej samej wysokości, a w pionie o tej samej szerokości. To detal, który wygląda technicznie, ale ma realne znaczenie dla sztywności układu, szczelności i późniejszego wykończenia wnętrza. Jeśli poddasze ma być naprawdę jasne, lubię też patrzeć na powierzchnię szyb w relacji do podłogi. Przy pokojach mieszkalnych rozsądny punkt odniesienia to około 15-20% powierzchni podłogi.
Właśnie dlatego wybór okna traktuję jako decyzję funkcjonalną, a nie tylko estetyczną. Gdy ten etap jest dobrze przemyślany, sam montaż przebiega sprawniej i daje mniej powodów do poprawek.

Krok po kroku przez otwór, izolację i obróbkę
Przy samym osadzaniu okna kluczowe jest to, żeby nie potraktować tego jak jednego ruchu, tylko jak serię powiązanych etapów. Najpierw przygotowuje się otwór montażowy i sprawdza stan konstrukcji, potem wstawia ramę, a dopiero później dochodzi izolacja i obróbka zewnętrzna. Pośpiech na jednym etapie zwykle mści się na kolejnym.

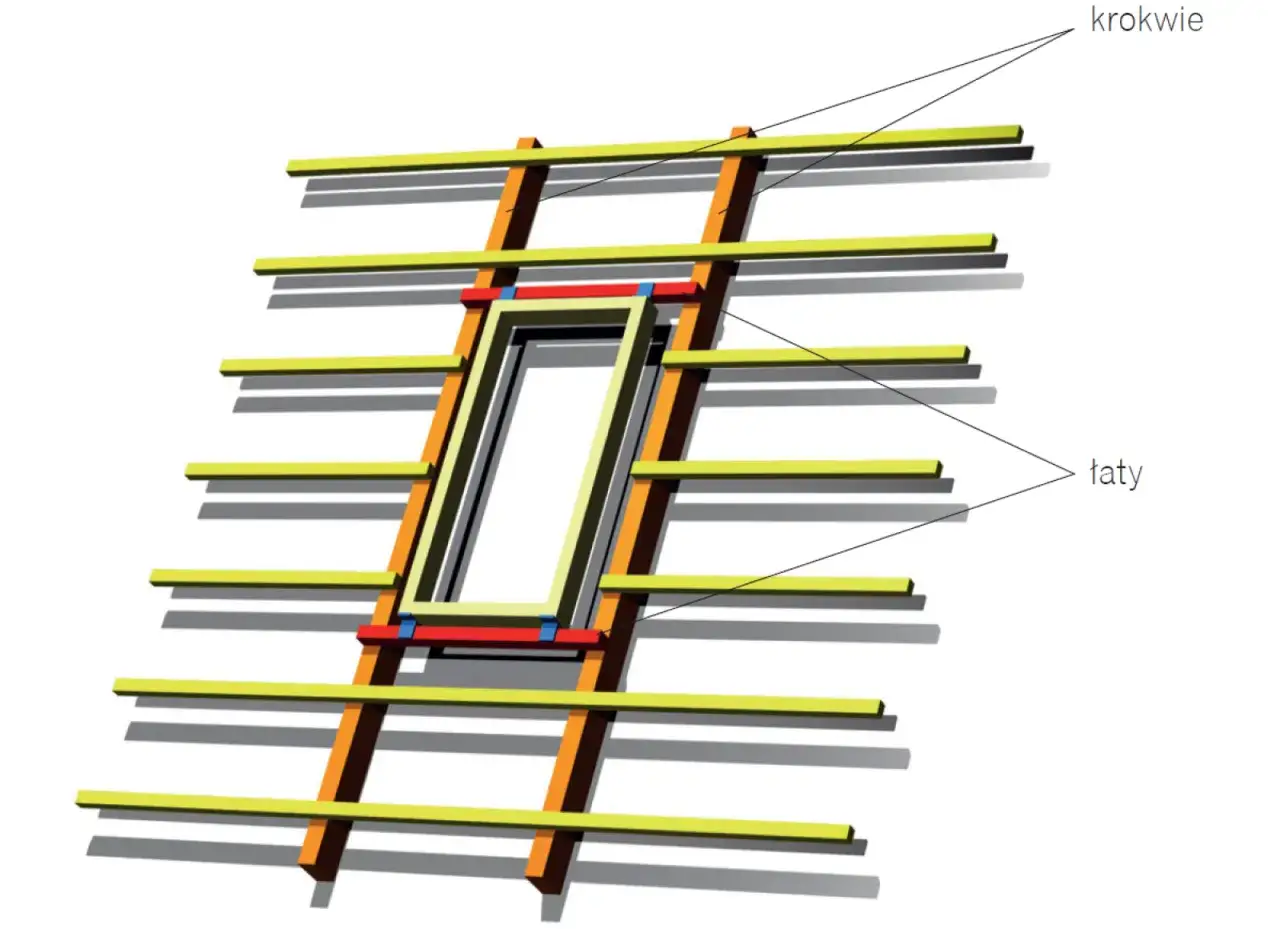

- Przygotowanie otworu - demontuję fragment pokrycia dachowego wokół planowanego miejsca, sprawdzam wymiary i stan krokwi. Jeśli trzeba, wykonuję wzmocnienia konstrukcji.
- Wstawienie ramy - ościeżnicę ustawiam tak, aby była równa i miała właściwe luzowanie. Ten moment decyduje o tym, czy skrzydło będzie później pracować lekko i bez ocierania.
- Izolacja termiczna - wokół okna montuję elementy izolacyjne, często w formie ramy termoizolacyjnej. Dzięki temu ograniczam mostek termiczny, czyli miejsce, przez które ciepło ucieka szybciej niż przez resztę przegrody.
- Uszczelnienie zewnętrzne - stosuję membranę paroprzepuszczalną, która odprowadza wilgoć na zewnątrz, ale nie wpuszcza wody opadowej do warstw dachu. To ważne połączenie między oknem a warstwami poszycia.
- Kołnierz i obróbka - montuję kołnierz uszczelniający, czyli systemowy element łączący okno z pokryciem dachu. Musi on pasować zarówno do rodzaju pokrycia, jak i do kąta połaci.

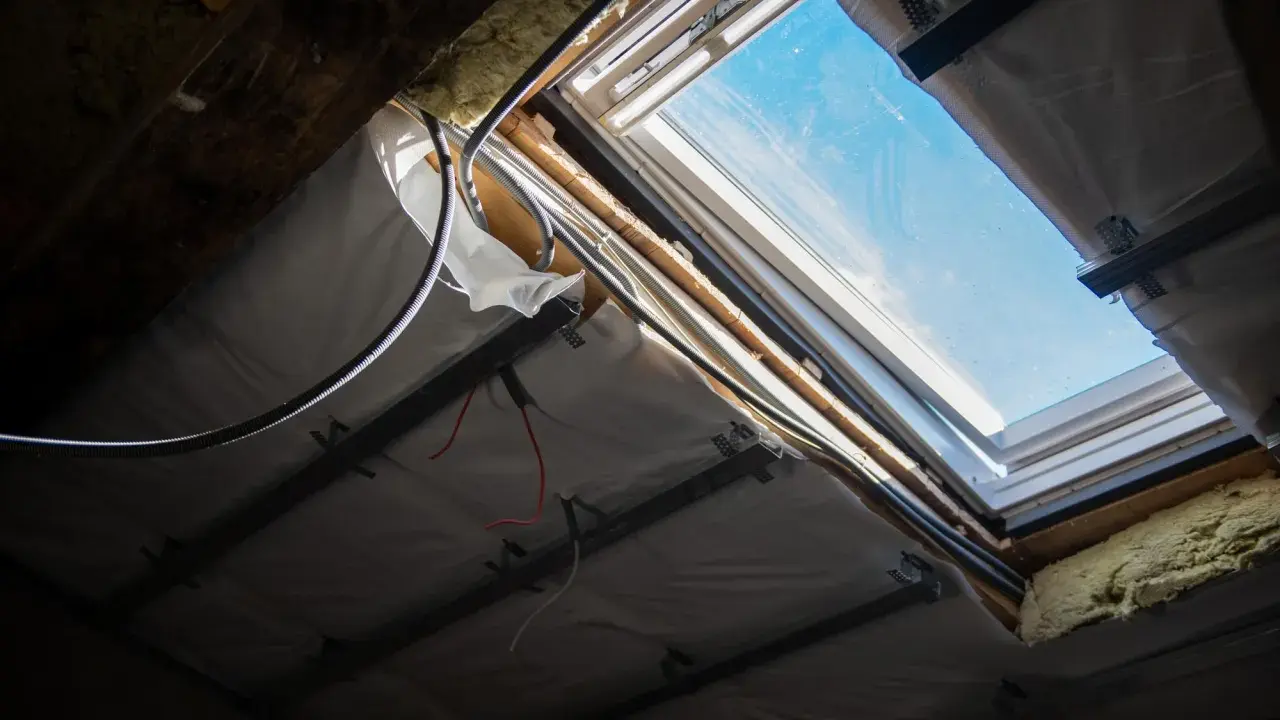

- Wykończenie od środka - dopiero na końcu zamykam wnękę od wnętrza, dbając o paroizolację. To warstwa, która ogranicza przenikanie pary wodnej z pomieszczenia do ocieplenia.
Na wymianę jednego okna zwykle liczę około pół dnia pracy, jeśli otwór jest prosty i nie trzeba poprawiać konstrukcji. Większe okna albo zestawy kilku sztuk zajmują częściej dwa dni. To rozsądny punkt odniesienia przy planowaniu remontu, bo łatwiej wtedy ułożyć kolejność innych prac na poddaszu.
Jeśli montaż jest wykonany starannie, na tym etapie nie zostaje już „ukryta robota”. Dalsze problemy wynikają zwykle nie z samego okna, tylko z niedopatrzeń przy obróbce i izolacji.
Błędy, które najczęściej kończą się przeciekiem
Przy oknach połaciowych niebezpieczne są nie tyle spektakularne pomyłki, ile drobne skróty. To właśnie one po kilku miesiącach albo po pierwszej zimie zaczynają wychodzić w postaci zacieków, kondensacji lub chłodu przy skosie. Najczęściej widzę powtarzalny zestaw błędów, których naprawdę da się uniknąć.
| Błąd | Co się dzieje później | Jak temu zapobiec |
|---|---|---|
| Zły kołnierz do pokrycia dachowego albo kąta nachylenia | Woda szuka słabego punktu i pojawiają się przecieki przy ramie | Dopasować kołnierz do konkretnego pokrycia i sprawdzić zakres pracy producenta |
| Brak porządnej izolacji wokół ościeżnicy | Pojawia się zimny obwód, a zimą także skraplanie pary | Wykonać izolację systemową, nie tylko „wypełnienie pianką” |
| Źle podklejona lub uszkodzona membrana | Wiatr i woda mogą wejść w warstwy dachu | Zachować ciągłość membrany i dokładnie skleić narożniki |
| Wycięcie otworu bez sprawdzenia konstrukcji | Otwór pracuje, rama się klinuje, a wykończenie pęka | Najpierw ocenić nośność i w razie potrzeby wzmocnić krokwie |
| Niedokładna regulacja skrzydła | Okno ociera, nie domyka się równo albo szybciej zużywa uszczelki | Sprawdzić luz i działanie skrzydła jeszcze przed zabudową wnęki |
Jeśli po czasie pojawia się wilgoć przy ramie, nie zakładam od razu wady samego okna. Najpierw sprawdzam kołnierz, połączenie z membraną i stan izolacji wokół ramy. To właśnie tam najczęściej leży problem, a nie w szybie czy klamce. Taka kolejność diagnozy oszczędza czas i nie prowadzi do niepotrzebnej wymiany dobrego elementu.
W praktyce te błędy są groźniejsze niż wyższa cena samego okna. Nieszczelny detal potrafi zepsuć nawet drogi produkt, a dobrze zrobiona obróbka uratuje przeciętny materiał na lata.
Ile kosztuje robocizna i kiedy nie oszczędzać na ekipie
Budżet na okna dachowe najlepiej rozbijać na trzy części: sam produkt, akcesoria montażowe i robociznę. Z orientacyjnych cenników wynika, że robocizna przy prostym montażu zwykle mieści się w widełkach około 700-1900 zł za sztukę, a przy bardziej złożonych pracach, wymianie w gotowym dachu i dodatkowej obróbce koszt potrafi podejść wyżej. Z kolei komplet popularnego rozmiaru z montażem często zaczyna się mniej więcej od 2000 zł i rośnie wraz z lepszym pakietem szybowym, lepszym materiałem ramy albo automatyką.
| Zakres prac | Orientacyjny budżet | Kiedy to się pojawia |
|---|---|---|
| Prosty montaż jednego okna | Około 700-1900 zł za sztukę | Gdy otwór jest przygotowany, a dach ma prostą konstrukcję |
| Wymiana w gotowym dachu z obróbką | Około 900-2000+ zł za sztukę | Gdy trzeba demontować stare elementy i dopasować nowy kołnierz |
| Popularny rozmiar okna z montażem | Około 2000-3100 zł za komplet | Gdy liczysz cały pakiet: okno, montaż i podstawowe wykończenie |
Na fachowcu nie oszczędzam szczególnie wtedy, gdy dach jest stromy, pokrycie nietypowe albo trzeba ciąć konstrukcję. To samo dotyczy pracy zimą. Przy niskiej temperaturze niektóre taśmy i kleje tracą przyczepność, zwłaszcza gdy robi się naprawdę zimno, więc montaż trzeba wtedy prowadzić ostrożniej i w lepiej dobranym oknie pogodowym. Im bardziej wymagający dach, tym mniej sensu ma szukanie „najtańszej sztuki” bez doświadczenia.
Jeśli okno ma sterowanie elektryczne lub solarne, dokładam też koszt instalacji osprzętu i ustawienia automatyki. Zwykle nie jest to moment na eksperymenty, bo błąd przy podłączeniu albo uszczelnieniu psuje wygodę użytkowania na długie lata.
Co sprawdzam po montażu, żeby okno działało latami
Po zakończeniu prac nie zamykam tematu od razu. Najpierw sprawdzam, czy skrzydło otwiera się i zamyka płynnie, czy uszczelki dobrze przylegają oraz czy w narożnikach nie ma miejsc, w których powietrze może „uciekać” pod obróbkę. Po pierwszym większym deszczu lub śniegu wracam wzrokiem do ramy i kołnierza, bo to najszybszy test jakości całej roboty.
- Kontroluję, czy szyba i rama nie łapią wilgoci w nietypowy sposób.
- Patrzę, czy wokół okna nie pojawiają się ciemne smugi albo zacieki.
- Sprawdzam, czy wnęka jest poprawnie wykończona i nie ma pęknięć przy łączeniach.
- Raz na jakiś czas oczyszczam okolice okna z kurzu i zanieczyszczeń, które blokują naturalne odprowadzanie wilgoci.
Jeśli planujesz remont całego poddasza, najlepiej zamknąć temat okien zanim znikną skosy i zabudowa g-k. Wtedy łatwiej doprowadzić do porządku izolację, paroizolację i wykończenie, a później nie rozbierać gotowych fragmentów tylko po to, by poprawić jeden niedoszczelniony detal. To właśnie taki porządek prac najbardziej odróżnia poprawny montaż od pracy, która wygląda dobrze tylko do pierwszej zimy.
